一、砌塊布置:
(1).技術人員根據施工圖和現場實體勘察,對要切割的混凝土實體進行設計和布置,并對實體進行分層砌塊
切除。
(2).起重設備的起重能力在布置過程中必須考慮。排版前計算好切割塊的重量,滿足起重設備的負載
要求,并進行合理的排版和分區。
(3) .將切割布置圖分發給測量、放置人員和施工人員。精確的切割線需要用墨線彈出并保護。
二、切割設備就位:
(1).根據切割線選擇合理位置,安裝切割設備。
(2).固定方法是在混凝土上鉆孔,用膨脹螺栓固定設備底座。
三、混凝土切割:
對于原鋼筋混凝土結構,用金剛石圓盤鋸片切割,將原混凝土全部去除,采用分段作業。切割時控制切割深度不要切入原始結構。針對原有復雜的混凝土結構,采用金剛石繩鋸切割和金剛石筒鋸
鉆床組合進行鉆孔和切割。
關于切割和拆除混凝土墻的過程:看看它如何輕松拆除混凝土
混凝土墻拆除方法:工藝過程:定位,鋪設→鉆孔工藝孔(吊裝孔)→預吊裝→切割→混凝土塊提升和運輸。每個切塊必須通過吊孔提前臨時吊起固定,以防止切塊突然塌陷。切割完成區域必須設置安全防護設施和安全警示標志,防止人員或物體墜落。整個拆遷區按照從上到下、從左到右的施工順序。 定位放樣:用測量儀器對要切割成塊的零件進行定位,用墨斗彈線確定塊的切割位置,保證塊切割位置的準確性。 鉆工藝孔(提升孔)。 預吊裝 切割:用直徑100的水鉆切割成塊狀。 混凝土砌塊吊運:直線切割,將原墻與被拆除部分分開,對不符合要求的孔洞進行修補或拆除,及時清運被拆除部分的垃圾。由于混凝土墻體自重較大,為便于清洗和運輸,切割后的混凝土砌塊尺寸不宜過大。確定單個混凝土墻的尺寸為××,重量為。
如何使用混凝土靜態切割的方法拆除較大的建筑物?
1、切孔主要設備
采用液壓或電動靜切系統,采用系列風鎬,動力強勁,快速高效
2.切割工藝
3、混凝土切割施工技術
靜態切割是利用專用混凝土切割機械對混凝土結構進行拆除。最大的優點是對原有結構影響很小。考慮到工期和經濟因素,本工程擬采用挖孔邊鑿中方案進行混凝土拆除。
該工藝具有以下優點:施工對原有結構影響小;更少的灰塵和更少的環境影響;快速高效,噪音時間短;切割塊無需吊裝,工期短。

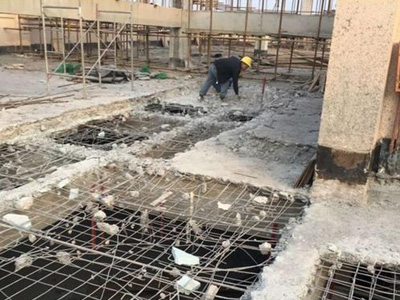

(1) 地板的切割和鑿邊
地板切割和鑿邊應先切割開口的四個側面,然后將切割塊放在支撐平臺上,用一個破碎機進行破碎。
技術難點在于如何在保證支撐平臺安全穩定的前提下,保證鋸片不切到支撐平臺上。解決方法是在平臺架設時準確布線,切割線上的支撐平臺橫桿與地面的距離大于刀片半徑。
(2) 混凝土墻的切割和鑿邊
對于混凝土墻的切割和鑿邊,使用線鋸系統(墻鋸系統)首先切割孔的三個側面,然后切割第四個側面只切斷鋼筋。然后用鎬鑿開。
4、切削施工技術要點
(1) 切削前邊角預處理 避免過切現象。切割前,根據切割鋸片直徑和切割塊厚度,計算過切值a,a=(r2-r2)1/2-[r2-(r+b)2]1 /2、
拐角處過切的計算
根據壁厚和鋸片,計算a=,拐角處不允許過切。拐角預處理必須在預切孔內側,與切削線相切,鉆孔半徑r≥a。
切割角的預處理
(2).切割過程中對原有結構的保護
在用空氣鎬鑿之前,在混凝土中切割鋼筋,避免鋼筋在切割過程中的振動鑿過程。影響原結構中混凝土與鋼筋的連接;
切割砌塊或破碎混凝土的臨時堆放地點必須是樓板能承受較大荷載的地方(如柱梁連接處),堆放地點應遠離洞口。
5、風鎬破碎消聲措施
居民休息時間不要進行風鎬工作。必須在允許的施工時間以外進行施工的,應當有主管部門的批準程序,并由周邊社區作出解釋。為保證工地正常時間施工不打擾居民,對風口施工過程設置隔音設施,并進行封閉圍墻隔音。
6、安全區域設置
工作區域應設置安全警示標志,禁止人員進入該區域。
7、鋸漿處理
由于靜態切割是濕式作業,會產生鋸漿,對周圍環境造成不良影響。處理方法是:用油布或顏色覆蓋切口底部用條狀收集鋸漿;
在切割區域周圍使用細砂進行維護,以防止鋸漿自由流動。
8、安全保障措施
切割中使用的大型切割設備是該項目存在的安全隱患。因此,確保這部分施工的安全是整個工程安全管理的重點。
在使用切割設備前,需要按照設備操作規程對機器進行試機,并檢查配電線路的布置是否合理,以確保設備在切割過程中能夠正常運行;培訓操作員并進行安全披露。
切割前,嚴格按照切割安全區域進行場地圍護,做好安全警示標志;對切割輔助設施(起重設備等)進行安全檢查。
切割時,安排專人全程監督檢查切割部位周圍(包括切割部位下方)的安全情況。
9、進度控制
使用先進高效的靜壓液壓切割機或金剛石繩鋸,配備經驗豐富的操作和維修人員,確保施工順利進行;
合理安排切割順序,確保更多同時;
切割后的混凝土塊應及時破碎清理,為后續施工提供操作空間。
