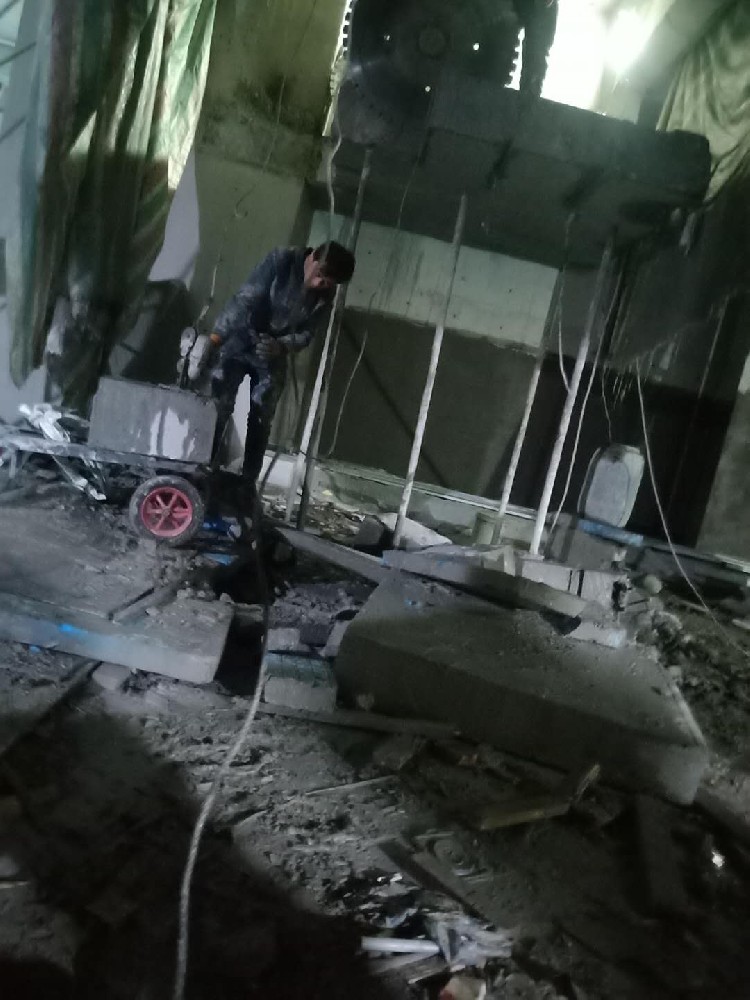

確定拆除位置→設置樓板底部第二步和次梁的支撐架.用水鉆在第一步的第一塊板坯上鉆孔→→→鉆探孔定位線→→→→鉆孔打斷第一步 用水鉆鉆渣清孔→根據鉆孔線準確定位到探孔→一步樓板混凝土鉆孔,第二步樓板孔運輸施工方法:→設置臨時圍欄并在第三步底部架設支撐架→拆除第二步樓板混凝土→拆除支撐架在第二步樓板底部,然后循環直到所有樓板都拆除
靜力墻體拆除工程施工案例:房屋拆遷工程施工方案施工方案
墻體靜力拆除工程施工案例:案例工程事故分析
靜力墻拆除工程施工案例:拆除工程拆除工程安全技術安全操作規程和安全生產紀律,特種操作人員必須持證上崗。
1、拆遷工程施工前,應組織技術人員和工人研究施工組織設計(方案)和安全操作規程,施工期間必須嚴格執行。
2、作業前必須切斷或移動被拆除建筑物的電線、上下水管、煤氣管、電話線等。
3、工人從事拆除工作時,必須佩戴安全帽、防護眼鏡、工作鞋,并站在腳手架或其他穩定的結構部位上進行操作。
4、拆遷施工中嚴禁進行三維交叉操作。應按從上到下的順序,按樓板、非承重墻、梁、承重墻、柱的順序進行。禁止同時拆除多個樓層。拆除一個零件時,應防止其他零件塌陷。
5、拆除作業的危險區域應設置圍欄,并設置警示和告示。行人不準通過或站立,夜間紅燈警告。采取可靠措施,保護公共安全以及周邊居民和行人的安全。
6、拆遷工程應設置信號,并有專人監督。在高處進行拆除工作時,應設置溜槽。大件或重物應用吊索或起重機械吊下,嚴禁向下拋擲。
7、建筑物的欄桿、樓梯、樓板的拆除應與整體拆除水平相協調,不得先拆除。建筑物的承重柱子和橫梁只有在它們承擔的所有結構都被拆除后才能拆除。
8、每班開始前,檢查所使用的工具是否可靠,以及被拆建筑物的危險情況。當發現危險情況時,應在危險情況消除后進行操作。
9、拆除建筑物時,禁止多人聚集在地板上,嚴禁超載堆放材料,以免發生危險。
10、爆破拆除建筑物時,必須制定爆破安全施工方案。經當?shù)毓膊块T批準,操作人員必須持有爆破作業專用證。
11、裝修工程需要拆除或砌筑墻體時,必須經原設計單位驗收,并采取有效的安全技術措施,確保住戶和經營者的安全。
12、禁止使用挖洞、挖坑、推倒等野蠻拆除方法。
14、拆遷施工時,應在拆遷現場灑水,減少揚塵,做好文明施工。
15、高血壓、貧血、恐高癥等疾病患者嚴禁高空作業。
16、被拆建筑物的圍護結構必須牢固可靠,封閉嚴密,不得有孔洞,以防磚塊、石塊等濺到地上傷人。
靜力墻體拆除工程施工案例:如何使用混凝土靜力切割法拆除比較大的建筑?
1、切孔主要設備
采用液壓或電動靜切系統,采用系列風鎬,動力強勁,快速高效
2、切割工藝
3、混凝土切割施工技術
靜態切割是利用專用混凝土切割機械對混凝土結構進行拆除。最大的優點是對原有結構影響很小。考慮到工期和經濟因素,本工程擬采用挖孔邊鑿中方案進行混凝土拆除。
該工藝具有以下優點:施工對原有結構影響小;更少的灰塵和更少的環境影響;快速高效,噪音時間短;切割塊無需吊裝,工期短。
(1) 地板的切割和鑿邊

地板切割和鑿邊應先切割開口的四個側面,并將切割塊放在支撐平臺上,用一個破碎機進行破碎。空氣選擇。
技術難點在于如何在保證支撐平臺安全穩定的前提下,保證鋸片不切到支撐平臺上。解決方法是在平臺架設時準確布線,切割線上的支撐平臺橫桿與地面的距離大于刀片半徑。
(2) 混凝土墻的切割和鑿邊
對于混凝土墻的切割和鑿邊,使用線鋸系統(墻鋸系統)首先切割孔的三個側面,然后切割第四個側面只切斷鋼筋。然后用鎬鑿開。
4、切削施工技術要點
(1) 切削前邊角預處理 避免過切現象。切割前,根據切割鋸片直徑和切割塊厚度,計算過切值a,a=(r2-r2)1/2-[r2-(r+b)2]1 /2、
拐角處過切的計算
根據壁厚和鋸片,計算a=,拐角處不允許過切。拐角預處理必須在預切孔內側,與切削線相切,鉆孔半徑r≥a。
切割角的預處理
(2).切割過程中對原有結構的保護
(3)在用空氣鎬鑿之前,在混凝土中切割鋼筋,避免鋼筋在切割過程中的振動鑿過程。影響原結構中混凝土與鋼筋的連接;
(4) 切割砌塊或破碎混凝土的臨時堆放場地必須是樓板能承受較大荷載的地方(如柱梁連接處),堆放場地應遠離洞口。
(5)風鎬破碎消聲措施
居民休息時間不要進行風鎬工作。必須在允許的施工時間以外進行施工的,應當有主管部門的批準程序,并由周邊社區作出解釋。為確保工地正常時間施工不打擾居民,對風口施工過程設置隔音設施,并進行封閉圍墻隔音。
(6) 安全區域設置
工作區域應設置安全警示標志,禁止人員進入該區域。
(7)鋸漿處理
由于靜態切割是濕式作業,會產生鋸漿,對周圍環境造成不良影響。處理方法是:
(8).用油布或顏色覆蓋切口底部用條狀收集鋸漿;
(9). 在切割區域周圍使用細砂進行維護,以防止鋸漿自由流動。
5、安全保障措施
切割中使用的大型切割設備是該項目存在的安全隱患。因此,確保這部分施工的安全是整個工程安全管理的重點。
切割設備在使用前,必須按照設備操作規程進行測試,檢查配電線路的布置是否合理,確保設備在切割過程中能夠正常運行;培訓操作員并進行安全披露。
切割前,嚴格按照切割安全區域進行場地圍護,做好安全警示標志;對切割輔助設施(起重設備等)進行安全檢查。
切割時,安排專人全程監督檢查切割部位周圍(包括切割部位下方)的安全情況。
6、進度控制
使用先進高效的靜壓液壓切割機或金剛石繩鋸,配備經驗豐富的操作和維修人員,確保施工順利進行;
合理安排切割順序,確保更多同時;
切割后的混凝土塊應及時破碎清理,為后續施工提供操作空間。
