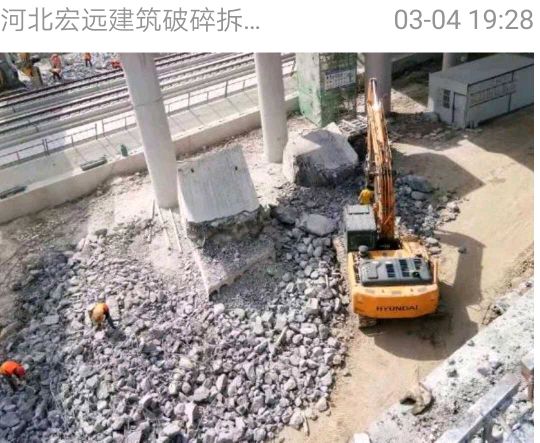

拆除混凝土建筑,采取定向爆破,或者先挖墻根,從地基入手
1、施工準備:
(1).確保施工現場通水通電。在切割過程中,冷水可以冷卻切割設備本身,避免灰塵。
(2).在切割區周圍有序組織排水,防止施工用水污染周圍環境。
2、砌塊布置:
(1).技術人員根據施工圖和現場實體勘察,對要切割的混凝土實體進行設計和布置,并對實體進行分層砌塊
切除。
(2).起重設備的起重能力在布置過程中必須考慮。排版前計算好切割塊的重量,滿足起重設備的負載
要求,并進行合理的排版和分區。
(3).將切割布置圖分發給測量、放置人員和施工人員。精確的切割線需要用墨線彈出并保護。
2、切割設備就位:
(1).根據切割線選擇合理位置,安裝切割設備。
(2)固定方法是在混凝土上鉆孔,用膨脹螺栓固定設備底座。
二、混凝土切割:

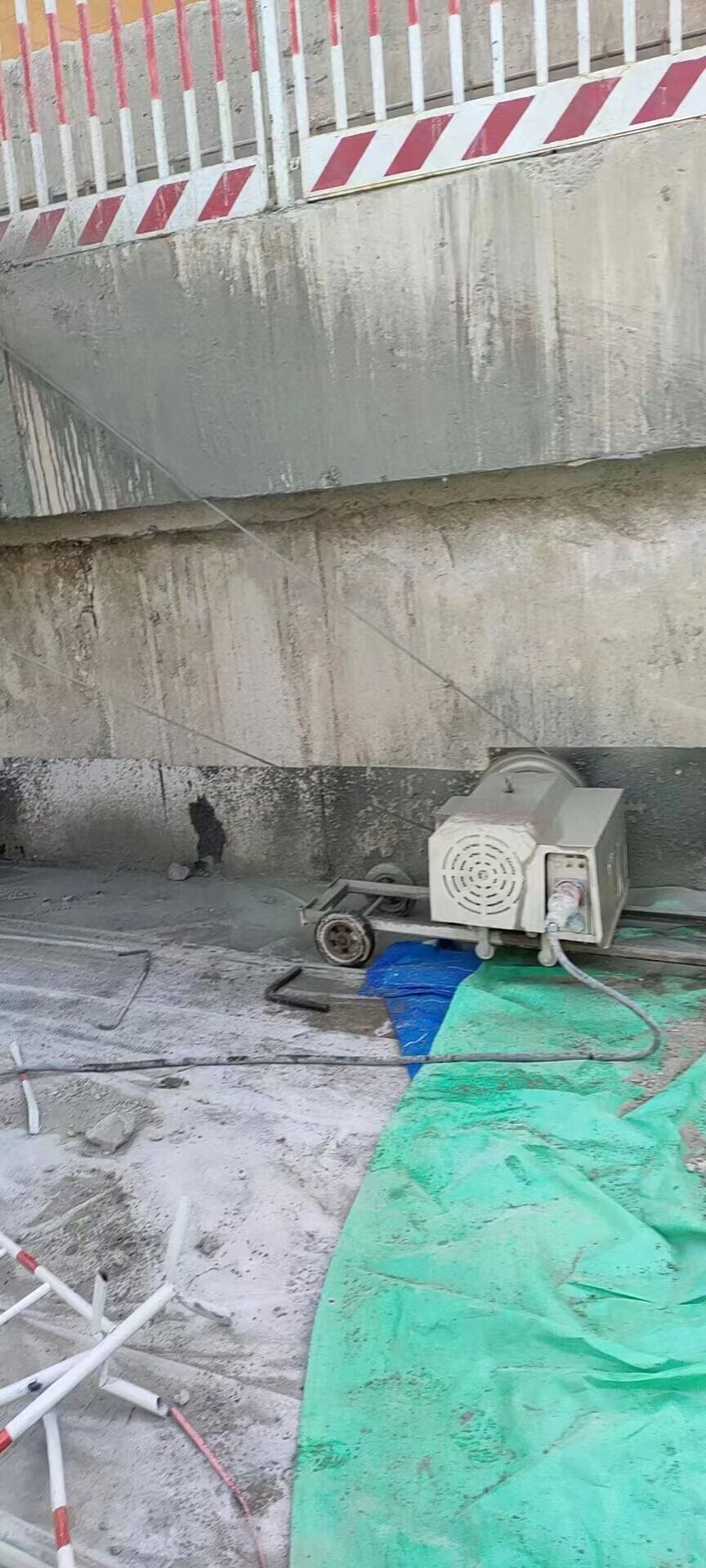

對于原鋼筋混凝土結構,用金剛石圓盤鋸片切割,將原混凝土全部去除,采用分段作業。切割時控制切割深度,不要切入原始結構。針對原有復雜的混凝土結構,采用金剛石繩鋸切割和金剛石筒鋸,鉆床組合進行鉆孔和切割。
三、水泥墻怎么拆,自建房結構不對。
我要拆混凝土墻(整個房子都是混凝土做的,墻很厚)!
一共有幾層樓?房子在幾層?以毫米為單位的墻厚,它不應該是混凝土墻,因為一般混凝土墻的最小厚度是以毫米為單位的。因此,首先要明確墻的性質。如果確實是剪力墻,那就是承重構件,不能拆除。如果是普通的磚墻,只起圍護和填充的作用,可以拆除。
用大型挖掘機和狹小的空間可以快速拆除。用空氣鎬去除很便宜,也可以用墻鋸切割去除。
1、房屋裝修中承重墻拆除如何處理如下:
(1)重建。拆除后,如發現問題,應及時補救,盡量減少損失。如果只拆除了一小部分區域,可以在拆除的部分重新填充與承重墻相同標簽的水泥等材料;
(2) 加固。如果你已經在整面墻上開了一扇門,不想重建,那么你需要得到房管部門的批準,去正規的建材店購買標準槽鋼加固承重——承重墻。這里需要注意的是,購買材料一定要到正規的建材店說明需求,否則會購買小作坊生產加工的材料,反而給自己留下隱患;
(3)專業強化。有人砸,有人補,有的建筑公司設立專業的承重墻加固作業。如果在承重墻全部損壞后才意識到承重墻的重要性,并且大面積修復困難,則需要及時向物業房屋管理部門報告,征得同意 然后聯系正規加固公司搶救承重墻。
2、法律依據:《住宅室內裝修管理辦法》第五條
住宅室內裝修活動禁止下列活動:
(1).無原設計單位或具有相應資質等級的設計單位提出改變建筑主體和承重結構的設計方案;
(2)將無防水要求的房間或陽臺改為衛生間和廚房;
(3)擴大承重墻上原有的門窗尺寸,拆除陽臺的連接磚和混凝土墻;
(4)破壞房屋原有的節能設施,降低節能效果;
(5)其他影響建筑結構和使用安全的行為。
本辦法所稱建筑主體,是指建筑實體的結構結構,包括屋面、樓面、梁、柱、支撐、墻體、連接縫、基礎等。
用語本辦法所稱“承重結構”,是指直接將自重和各種外力傳遞給基礎的主要結構構件及其連接點,包括承重墻、立桿、立柱、框架柱、扶壁等。 、樓板、梁、屋架、懸索等
3、拆除承重墻有什么后果?
拆除承重墻的后果如下:
(1).擅自拆除、改造承重墻等承重結構,危及建筑物的安全,可能導致墻體開裂甚至房屋倒塌的危險,同時將受到行政機關的處罰,恢復和拆除加固墻體并承擔相應費用。
(2).情節和后果嚴重,危及樓內其他不特定人員的人身和財產安全的,還將面臨刑事責任。擅自拆除承重墻,往往會造成數千萬美元的賠償,嚴重的還要追究刑事責任。
解釋一個問題
這種方法只適用于專業的施工隊。你說的墻是承重墻,是陽臺的必要保護,所以最好從設計開始。不要拆除它。中國有很多人因為拆除這堵墻而死于倒塌的陽臺。
1、施工準備:
(1).保證施工現場的水電。在切割過程中,冷水可以冷卻切割設備本身,避免灰塵。
(2)在切割區周圍有序組織排水,防止施工用水污染周圍環境。
2、砌塊布置:
(1).技術人員根據施工圖和現場實體勘察,對要切割的混凝土實體進行設計和布置,并對實體進行分層砌塊
切除。
(2)起重設備的起重能力在布置過程中必須考慮。排版前計算好切割塊的重量,滿足起重設備的負載
要求,并進行合理的排版和分區。
(3) 將切割布置圖分發給測量、放置人員和施工人員。精確的切割線需要用墨線彈出并保護。
3、切割設備就位:
(1).根據切割線選擇合理位置,安裝切割設備。
(2)固定方法是在混凝土上鉆孔,用膨脹螺栓固定設備底座。
4、混凝土切割:
對于原鋼筋混凝土結構,用金剛石圓盤鋸片切割,將原混凝土全部去除,采用分段作業。切割時控制切割深度,不要切入原始結構。針對原有復雜的混凝土結構,采用金剛石繩鋸切割和金剛石筒鋸
鉆床組合進行鉆孔和切割。
抹灰前,加氣混凝土砌塊表面必須用浮土和浮灰清理干凈。缺失的棱角和砂漿未滿的地方,應用25%膠水混合的混合砂漿進行修補。抹灰前 將墻體用水打濕一天,抹灰前用砂漿界面劑或膠水噴涂(或刷),抹灰后在表面無明顯裂痕前再次噴涂界面劑或膠水。
5、剪力墻、混凝土梁板和砌體之間裂縫的預防:
(1)對于剪力墻的填充墻,當墻體建到最后一層(即梁底)時,使用輔助實心小塊(或?qū)嵭臉?biāo)準磚)斜砌,使砌體與梁底緊密接觸。砌筑砂漿應滿。
(2)如果剪力墻突出墻體,先抹墻,待墻體抹灰層干透后再抹混凝土面,將混凝土面上的抹灰層合到抹灰上墻。層,使接縫處的收縮裂縫被混凝土表面后面的抹灰層覆蓋。
(3)如果剪力墻或梁柱與砌塊墻平齊,抹灰前應在接縫兩側抹一層2-3mm厚的1:3水泥砂漿。素糊(水泥:膠水:水=1:0、5-0、8:6-8)貼一層玻璃纖維布(混凝土和墻體的寬度),然后抹灰。
6、防止外墻裂縫
由于結構采用大模板施工,混凝土表面光滑,涂裝前使用混凝土界面劑,增強涂裝層與基層的結合效果。
外墻粉刷時,可在砂漿中摻入適量的丹強絲纖維,增強外墻的抗裂性。
丹強絲纖維用于外涂砂漿,提高其抗斷裂性能、抗沖擊載荷、抗彎曲能力,有效控制和減少砂漿裂縫的產生和擴大。丹強絲纖維還具有無污染、施工簡單、防腐耐堿、經濟實惠、效果可靠等優點。
7、成品保護
(1)門框安裝后,門兩側高度范圍內應用鐵皮釘保護,嚴禁推車損壞。
(2)設備的槽孔應預留。如果漏孔或未預留孔,請使用切割機開槽。嚴禁用力鑿壞墻壁。如有松動,必須處理并加強。
(3)及時清除地坪砂漿,以免與地面粘結,影響下道工序施工。
(4) 出貨過程中,塊料輕拿輕放,每間房量計算,堆放整齊。
(5) 搭、拆腳手架時,不要損壞已建成的墻體和門窗角
