一、混凝土樓板切割方法
1.以每塊不超過700kg進行切割,切割后放置于地面或下一層樓。
2.根據設計圖紙要求,確定切割位置和大小,在混凝土表面用標記彈出切割的線條,確定先手順序,再根據起吊設備情況確定樓板分塊尺寸,為1.7m×1.57左右。
3.清理切割周邊場地,主要包括地面建筑及裝飾垃圾的清理,影響切割的各種管線等。
4.樓板周邊采用平推式電動切割機切割,中間部分通過膨脹螺栓將小型切割機的軌道固定于被切割板面上,進行分塊切割。

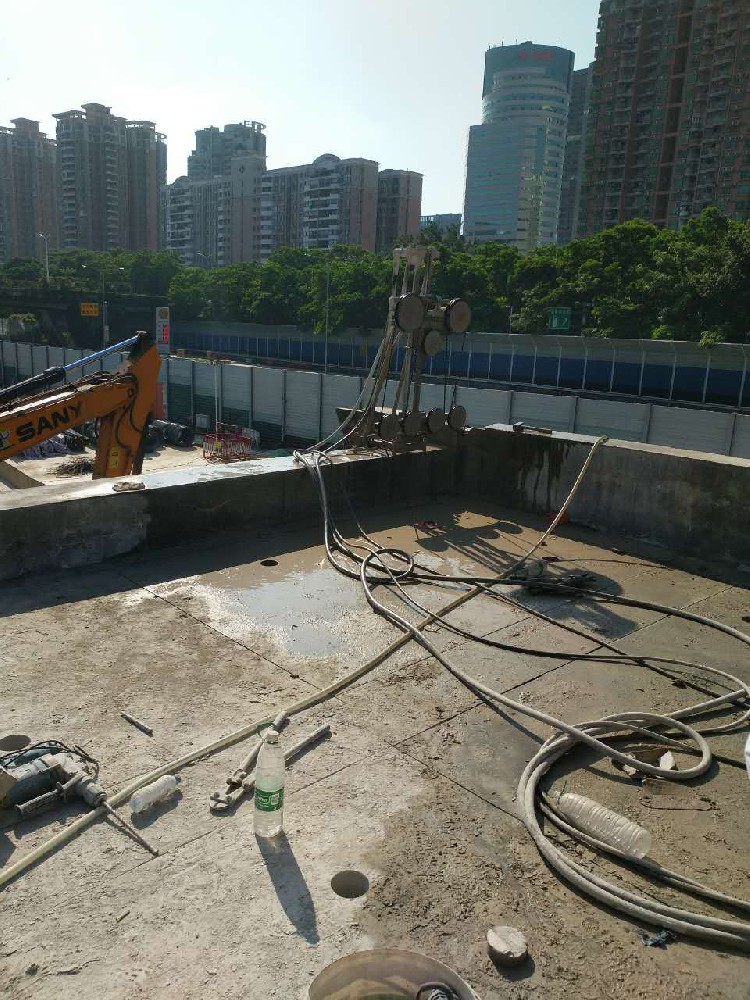

5.主體結構樓板切割前用型鋼制作吊裝龍門架,吊架固定于梁上。
6.在欲切割的樓板塊上用德國進口的鉆孔機均勻鉆6個孔,將鋼絲繩穿過,然后分邊掛于兩個手拉葫蘆的吊鉤上,混凝土切割后的吊裝葫蘆架于吊架上。
7.拉緊手拉葫蘆,使其充分受力;
8.采用鋼筋混凝土切割機, 配備專門人員指導監督施工。
9.切割完后采用機械將樓板就近破碎取筋或者運輸至地面運走。
二、室內拆除擁有專業高素質技術人員
混凝土墻體拆除,門窗拆卸,門窗加大改造,墻體打孔,墻體開門,墻磚拆除,隔斷墻拆除,樓板切割及樓梯拆除。墻體,隔斷,砸地磚,鏟墻皮采用 手持鋸, 液壓劈裂機,風鎬。
三、安全準確無失誤高空拆除
(1)、按每小塊不超過500公斤為原則進行切割,切割后的混凝土塊卸于下一層樓面或地面上。
(2)、根據設計圖紙要求,確定切割區域,先在樓板表面用墨線彈出所需切割的邊線,再根據起吊設備情況確定樓板分塊尺寸,為1.5m×1.5m左右。
(2)、清理切割區域場地,主要包括地面建筑及裝飾垃圾的清理,影響切割的各種管線(風管、電線管、雨水管等)。
(3)、樓板周邊采用平推式電動切割機切割,中間部分通過膨脹螺栓將小型切割機的軌道固定于被切割板面上,進行分塊切割。
(4)、主體結構樓板切割前用型鋼制作吊裝龍門架,吊架固定于梁上。在欲切割的樓板塊上用鉆孔機均勻鉆4個孔,將鋼絲繩穿過,然后分邊掛于兩個手拉葫蘆的吊鉤上,混凝土切割后的吊裝葫蘆架于吊架上。
(5)、拉緊手拉葫蘆,使其充分受力;
(6)、采用鋼筋混凝土切割機,配備專門人員指導施工。
切割完后采用2個手拉葫蘆將切割好的樓板吊裝輕放至下層樓面或地面。
