拆遷方案的主導理念:
1、為保證拆遷施工期間建筑物周邊過往車輛和行人的正常通行,在建筑物周圍設置警戒線,并安排專人值守,排除拆遷施工安全。隱患。
2、如果在拆除過程中遇到鋼筋,應在拆除前使用氣焊切割鋼筋。拆下的鋼筋混凝土砌塊進行二次粉碎,便于運輸。
3、為保證人工拆除施工無揚塵污染,采用噴水降塵。
4、為避免拆遷噪聲對小區周邊居民的影響,避免夜間施工。
5、在設計中,要在建筑物中增加一條垂直通道,并且需要在地板上開一個洞,所以這個洞被用作向下拋垃圾的通道。打洞時,每四層預留一塊樓板,作為收集和傾倒垃圾的轉換層,將垃圾分批傾倒到樓下。
地坪切割拆遷施工方案:關于房屋拆遷施工方案的施工方案
地坪切割拆除施工方案:關于房屋裝修拆遷的流程和施工方法
以目前高高層建筑或商業廣場隨著建筑數量的增加,所需的地段往往是繁華的地方,這些地方的一些老房子會被拆除或購買進行翻新。但是,無論是拆除還是翻新,都需要大量的工人。很多工人是新入職的員工,在拆遷或裝修房屋時,他們并不十分清楚該做什么和如何做。這些拆房工作往往需要非常小心謹慎,因為一不小心就會發生意外。接下來讓我告訴你。
施工流程
拆遷過程的**步是從天花板開始,從上到下,注意拆遷過程中可能產生的噪音和粉塵污染,所以合理安排很重要.因此,我們應該嚴格按照工作程序,在拆除天花板之前關閉外窗。為了防止噪音和灰塵外溢,從而保護我們周圍的環境不受污染。
具體工程程序如下:
先切斷電路,再關閉排水管,收回家具和手架,拆除燈具,然后拆除室內所有門窗,**,拆除地板。
施工方法:
1、工人要合理分布,分成兩組,每組人數要分清楚。一般都是白天拆,晚上運,當天要拆的物品,晚上需要拆才能完成出貨,盡量不要離開當天的任務,更不要隨便放置物品.
2、燈具拆裝:首先由專業工人切斷大門,拆燈具。在此過程中,應使用絕緣膠帶以防止泄漏。
3、拆除吊頂,按一定順序拆除,先拆除外板,再拆除龍骨,**拆除屋頂?shù)跫?;請注意,它必須按順序進行。
注意事項:
1、拆墻時不要用大錘,而是用手電鉆拆,從上到下按一定的順序拆。
2、還必須嚴禁使用大錘清除地面??刹鹦痘蚴謩硬鹦?,以免損壞地面。
3、工作人員必須有相應的防護用品并正確使用。進入現場的人員必須佩戴安全頭盔并系好安全帶。
4、.當天施工結束后,所有設備應有序集中存放,并有專人看管。并與建筑物保持一定距離。
5、在工程施工過程中,專業人員應在被拆除的墻壁上灑水和除塵,以保護周圍環境。
小編提醒,房屋裝修拆遷時,要注意磚混結構的預制墻體不能拆除,門窗也不能打開。門框也不能輕易拆卸。拆除后安全系數降低,重新安裝困難。房屋墻壁上的鋼筋也是不可移動的。如果鋼筋損壞,會影響墻壁和地板的承載能力,留下嚴重的隱患。希望拆改房屋的工人能看到這篇文章,也希望大家注意安全。
樓板切割拆除施工方案:混凝土樓板拆除施工詳圖
樓板切割拆除施工方案:混凝土靜切割方法如何拆除較大的建筑物?
1、切孔主要設備
采用液壓或電動靜切系統,采用系列風鎬,動力強勁,快速**

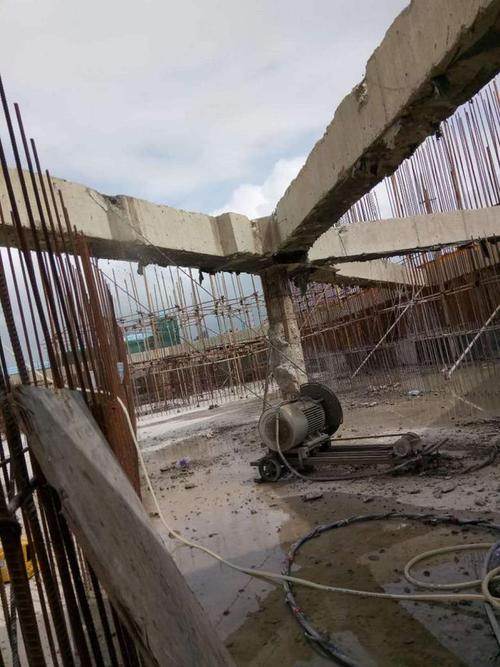

2.切割工藝
靜態切割是利用專用混凝土切割機械對混凝土結構進行拆除。**的優點是對原有結構影響很小??紤]到工期和經濟因素,本工程擬采用挖孔邊鑿中方案進行混凝土拆除。
該工藝具有以下優點:施工對原有結構影響??;更少的灰塵和更少的環境影響;快速**,噪音時間短;切割塊無需吊裝,工期短。
(1) 地板的切割和鑿邊
地板的切割和鑿邊應先切割開口的四個側面,并將切割塊放在支撐平臺上,用一個破碎機進行破碎??諝膺x擇。
技術難點在于如何在保證支撐平臺安全穩定的前提下,保證鋸片不切到支撐平臺上。解決方法是在平臺架設時準確布線,切割線上的支撐平臺橫桿與地面的距離大于刀片半徑。
(2) 混凝土墻的切割和鑿邊
對于混凝土墻的切割和鑿邊,使用線鋸系統(墻鋸系統)首先切割孔的三個側面,然后切割第四個側面只切斷鋼筋。然后用鎬鑿開。
4、切削施工技術要點
(1) 切削前邊角預處理 避免過切現象。切割前,根據切割鋸片直徑和切割塊厚度,計算過切值a,a=(r2-r2)1/2-[r2-(r+b)2]1 /2、
拐角處過切的計算
根據壁厚和鋸片,計算a=,拐角處不允許過切。拐角預處理必須在預切孔內側,與切削線相切,鉆孔半徑r≥a。
切割角的預處理
(2)切割過程中對原有結構的保護
1)在用空氣鎬鑿之前,在混凝土中切割鋼筋,避免鋼筋在切割過程中的振動鑿過程。影響原結構中混凝土與鋼筋的連接;
2) 切割砌塊或破碎混凝土的臨時堆放地點必須是樓板能承受較大荷載的地方(如柱梁連接處),堆放地點應遠離洞口。
(3)風鎬破碎消聲措施
居民休息時間不要進行風鎬工作。必須在允許的施工時間以外進行施工的,應當有主管部門的批準程序,并由周邊社區作出解釋。為確保工地正常時間施工不打擾居民,對風口施工過程設置隔音設施,并進行封閉圍墻隔音。
(4) 安全區域設置
工作區域應設置安全警示標志,禁止人員進入該區域。
(5)鋸漿處理
由于靜態切割是濕式作業,會產生鋸漿,對周圍環境產生不利影響。處理方法是:
(1).用油布或顏色覆蓋切口底部用條狀收集鋸漿;
(2). 在切割區域周圍使用細砂進行維護,以防止鋸漿自由流動。
5、安全保障措施
切割中使用的大型切割設備是項目的安全隱患。因此,確保這部分施工的安全是整個工程安全管理的重點。
切割設備在使用前,必須按照設備操作規程進行測試,檢查配電線路的布置是否合理,確保設備在切割過程中能夠正常運行;培訓操作員并進行安全披露。
切割前,嚴格按照切割安全區域進行場地圍護,做好安全警示標志;對切割輔助設施(起重設備等)進行安全檢查。
切割時,安排專人全程監督檢查切割部位周圍(包括切割部位下方)的安全情況。
6、進度控制
使用先進**的靜壓液壓切割機或金剛石繩鋸,配備經驗豐富的操作和維修人員,確保施工順利進行;
合理安排切割順序,確保更多同時;
切割后的混凝土塊應及時破碎清理,為后續施工提供操作空間。
